Abdullah Karaca, 1984 yılında İzmir Konak’ta doğmuş; mühendislik, kalite yönetimi, kurumsal yönetişim ve dijital dönüşüm alanlarında çok disiplinli bir uzmanlık geliştirmiştir. Dokuz Eylül Üniversitesi Sondaj Teknikerliği eğitiminin ardından Orta Doğu Teknik Üniversitesi Jeoloji Mühendisliği ve Sakarya Üniversitesi Jeofizik Mühendisliği alanlarında öğrenim görmüş; akademik gelişimini Ege Üniversitesi Kurumsal Yönetişim ve Liderlik yüksek lisans programı ile tamamlamıştır. Kariyerine kalite yönetimi alanında başlayan Karaca; farklı sektörlerde kalite, entegre yönetim sistemleri ve operasyonel mükemmellik alanlarında yöneticilik yapmıştır. Süreç iyileştirme, verimlilik artırma ve kurumsal altyapı geliştirme konularında önemli çalışmalar yürütmüştür. ISO 9001, ISO 14001, ISO 45001 ve ISO 27001 Baş Denetçisi gibi yetkinliklere sahip olan Karaca; kalite yönetim sistemleri, ERP/MES uyumu, performans yönetimi ve dijital dönüşüm alanlarında uzman bir yönetim danışmanıdır. Kurucusu olduğu Karacadan Danışmanlık bünyesinde; kuruluşların veri temelli, ölçülebilir ve sürdürülebilir yönetim altyapıları kurmalarına rehberlik etmekte, yönetim, teknoloji ve insanı bütüncül bir yaklaşımla ele alan dönüşüm projeleri geliştirmektedir.

Abdullah Karaca


-

Önceki Yazıları



Minimum Kaynak Gereksinimleri ve Yapay Zeka Entegrasyonu

Üretim işletmelerinde stok maliyetlerinin azaltılması, malzeme eksikliklerinin önlenmesi, satın alma süreçlerinin doğru zamanda tetiklenmesi ve üretim sürekliliğinin sağlanması için Malzeme İhtiyaç Planlama (MRP) sistemleri kritik öneme sahiptir. Ancak MRP başarısı yalnızca yazılım seçimine bağlı değildir; ürün ağaçlarının, stok kayıtlarının, tedarik sürelerinin, açık siparişlerin ve üretim takvimlerinin güvenilirliği sistemin temelidir.

Geleneksel MRP deterministic (önceden tanımlanmış kesin) kurallarla net ihtiyaç ve tarih hesaplar. Yapay zeka ise talep, tedarik süresi ve gerçekleşme davranışlarındaki belirsizliği tahmin ederek MRP kararlarını güçlendirir. En doğru yaklaşım, ERP/MRP sistemini ana kayıt sistemi olarak korumak ve yapay zekayı bunun üzerinde çalışan bir karar zekası katmanı olarak konumlandırmaktır.



Temel öneri

MRP hesaplama yapar; yapay zeka belirsizliği tahmin eder. Başarılı mimari, bu iki yeteneği aynı karar döngüsünde birleştirir.

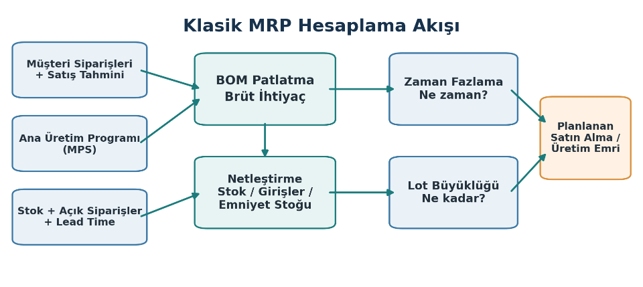

Şekil 1. Klasik MRP hesaplama akışının sadeleştirilmiş görünümü.

Bu makalenin cevapladığı temel sorular

  • MRP sisteminin çalışabilmesi için minimum veri, süreç ve organizasyon şartları nelerdir?
  • MRP ile MRP II arasındaki sınır nerede başlar?
  • Yapay zeka talep tahmini, emniyet stoğu, tedarikçi riski ve istisna yönetiminde nasıl kullanılabilir?
  • AI-MRP mimarisi hangi katmanlardan oluşmalıdır?
  • Yapay zekaya ne zaman otomatik işlem yetkisi verilebilir ve hangi kontroller gereklidir?
  • Başarı hangi KPI ve olgunluk göstergeleriyle ölçülmelidir?

1. MRP Nedir?

MRP - Material Requirements Planning, ana üretim programındaki ürünlerin hangi malzemelerden, ne kadar ve ne zaman gerektirdiğini hesaplayan zaman fazlı bir planlama yaklaşımıdır.



MRP’nin üç temel sorusu

1) Hangi malzemeye ihtiyacımız var?  2) Ne kadar ihtiyacımız var?  3) Bu malzeme ne zaman hazır olmalıdır?



Sistem bu soruların cevabını müşteri siparişleri, satış tahminleri, ana üretim programı, ürün ağaçları, stok, açık satın alma siparişleri, açık üretim emirleri ve tedarik süreleri üzerinden hesaplar.

MRP ile MRP II arasındaki ayrım

MRP ağırlıklı olarak malzeme ihtiyaçlarının planlanmasına odaklanır. MRP II - Manufacturing Resource Planning ise malzemenin yanında makine, işçilik, üretim kapasitesi, vardiyalar, iş merkezleri ve finansal kaynakları da planlama kapsamına alır.

Bu nedenle “hangi malzemeden ne kadar almalıyız?” sorusu MRP alanındadır. “Bu siparişi mevcut makine, insan, malzeme ve zaman kapasitemizle ne zaman üretebiliriz?” sorusu ise MRP II ve ileri çizelgeleme/APS yaklaşımına doğru ilerler.

2. MRP Sisteminin Çalışabilmesi İçin Minimum Şartlar

MRP sisteminin başarısı algoritmadan önce veri doğruluğuna bağlıdır. En gelişmiş ERP veya yapay zeka çözümü dahi hatalı ürün ağacı, yanlış stok veya gerçekçi olmayan termin süreleri üzerinden güvenilir bir plan üretemez.

2.1. Malzeme ana verisi

Her stok kaleminin tekil bir malzeme kodu ve yönetilebilir bir ana veri standardı olmalıdır. Minimum olarak aşağıdaki alanlar tanımlanmalıdır:

  • Malzeme kodu ve adı
  • Malzeme tipi ve ana ölçü birimi
  • Satın alınan / üretilen bilgisi
  • Minimum sipariş miktarı ve sipariş katı
  • Standart tedarik süresi
  • Kritik malzeme sınıfı
  • Stoklama lokasyonu
  • Emniyet stoğu
  • Aktif / pasif durumu

Aynı malzemenin farklı isim veya kodlarla birden fazla kez açılması, MRP netleştirmesini ve stok görünürlüğünü bozan temel veri problemlerinden biridir.

3. Ürün Ağacı - BOM Doğruluğu

MRP hesaplamasının merkezinde BOM - Bill of Materials / Ürün Ağacı bulunur.

Örneğin;

Ürün A için 1 gövde, 2 motor, 4 rulman ve 8 bağlantı elemanı gerekiyorsa; 100 adet Ürün A talebi sistemde ilgili alt seviye ihtiyaçları otomatik olarak oluşturmalıdır.

  • BOM seviyeleri
  • Bileşen miktarları
  • Fire oranları
  • Alternatif malzemeler
  • Revizyonlar
  • Geçerlilik tarihleri



Özellikle mühendislik değişikliklerinde eski ve yeni BOM revizyonlarının karışması ciddi stok, satın alma ve üretim problemlerine neden olabilir. Bu nedenle mühendislik değişiklik yönetiminin EBOM -> MBOM -> ERP/MRP zincirini kontrollü biçimde desteklemesi gerekir.

4. Stok Kayıtlarının Güvenilirliği

MRP açısından sistemde görünen stok ile fiziksel stok arasındaki fark kritiktir. Sistemde 100 adet görünen bir parçanın gerçekte 70 adet bulunması halinde MRP 30 adetlik açığı göremez ve ihtiyaç hesaplaması hatalı olur.

  • Depo girişleri
  • Üretime malzeme çıkışları
  • Üretimden iadeler
  • Fire ve hurda kayıtları
  • Lokasyon transferleri
  • Üretim tamamlamaları



Yönetim hedefi

MRP’ye geçmeden önce stok doğruluk seviyesi ölçülmelidir. Kritik malzemelerde %98 ve üzeri kayıt doğruluğu güçlü bir yönetim hedefi olabilir; bu oran bir ISO standardı zorunluluğu değildir.



5. Tedarik Sürelerinin Tanımlanması

MRP yalnızca “ne kadar?” sorusuna değil, “ne zaman sipariş vermeliyim?” sorusuna da cevap verir. Bu nedenle her malzeme için gerçekçi satın alma ve üretim termin süreleri tanımlanmalıdır.

Örneğin bir malzemenin üretimde ihtiyaç tarihi 30 Haziran ve gerçek tedarik süresi 30 gün ise MRP satın alma talebini yaklaşık olarak Mayıs sonunda oluşturmalıdır. Sistem parametresi 10 gün ise malzeme üretime yetişmeyebilir.





AI için güçlü kullanım alanı

Statik termin süresi yerine gerçekleşen siparişlerden öğrenilen dinamik lead-time tahmini kullanılabilir. Model; tedarikçi, ürün, miktar, sezon ve geçmiş gecikme davranışlarını birlikte değerlendirebilir.



6. Ana Üretim Programı - MPS

MRP’nin çalıştırılabilmesi için sistem gelecekte ne üretileceğini bilmelidir. Bu bilgi MPS - Master Production Schedule / Ana Üretim Programı üzerinden oluşturulur.

  • Kesinleşmiş müşteri siparişleri
  • Satış tahminleri
  • Proje siparişleri
  • Minimum stok politikaları
  • Kampanya ve sezon beklentileri



MRP daha sonra MPS’deki bitmiş ürün miktarlarını ürün ağacında aşağı doğru patlatarak zaman fazlı malzeme ihtiyaçlarını hesaplar.

7. MRP İçin Minimum Veri ve Sistem Gereksinimleri

Alan

Minimum Gereksinim

Malzeme kartları

Tekil ve standart kod yapısı

BOM

Güncel ürün ağacı ve revizyon yönetimi

Stok

Fiziksel-sistem stok uyumu

Sipariş

Açık satış siparişlerinin sisteme işlenmesi

Satın alma

Açık satın alma siparişleri ve beklenen tarihler

Üretim

Açık üretim emirleri

Lead Time

Malzeme bazında termin süreleri

Lot Size

Minimum sipariş ve ekonomik sipariş parametreleri

Emniyet Stoğu

Kritik malzemelerde tanımlı politika

Üretim Takvimi

Çalışma günleri, vardiya ve tatiller

Tedarikçi

Malzeme-tedarikçi ilişkileri

ERP Entegrasyonu

Satış, stok, satın alma ve üretim verisinin ortak sistemde bulunması



Bu veriler güvenilir değilse, önce veri ve süreç standardizasyonu yapılmalı; daha sonra MRP parametreleri etkinleştirilmelidir.



8.Temel MRP Hesaplama Mantığı

Basitleştirilmiş net ihtiyaç formülü

Net İhtiyaç = Brüt İhtiyaç + Emniyet Stoğu - Kullanılabilir Stok - Planlanmış Girişler



Örnek: Brüt ihtiyaç 1.000 adet, kullanılabilir stok 400 adet, açık satın alma siparişi 200 adet ve emniyet stoğu 100 adet ise net ihtiyaç 500 adettir. Sistem daha sonra lead time bilgisini geriye doğru kullanarak planlanan sipariş açılış tarihini belirler.

9. MRP’nin En Büyük Problemi: Belirsizlik

Klasik MRP çoğunlukla deterministik parametrelerle çalışır. Sistem “termin süresi 20 gündür” bilgisini doğru kabul eder. Oysa gerçek teslimatlar 15, 18, 24 veya 32 gün olabilir. Benzer şekilde satış tahmini 1.000 adetken gerçekleşen talep 700 veya 1.400 adet olabilir.



Temel ayrım

MRP hesaplama yapar; yapay zeka belirsizliği tahmin eder. Yapay zeka MRP’nin yerine geçmez, MRP’nin beslendiği parametreleri ve karar önceliklerini daha dinamik hale getirir.

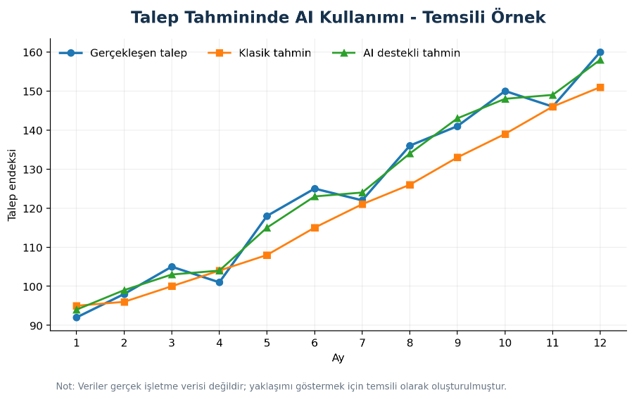

Grafik 1. Talep tahmininde AI kullanımının temsili gösterimi. Veriler gerçek işletme verisi değildir.

10. Yapay Zeka MRP Sürecine Nasıl Entegre Edilebilir?

Yapay zekanın MRP sistemine entegrasyonu; tahmin, risk analizi, optimizasyon ve doğal dil destekli karar yardımı olmak üzere dört temel kabiliyeti bir araya getirir. Aşağıdaki kullanım alanları birlikte veya kademeli olarak uygulanabilir.

10.1. Yapay zeka destekli talep tahmini

Klasik tahminler önceki yıl satışları, hareketli ortalama ve satış yöneticisi öngörüleri üzerinden üretilebilir. AI modelleri ise geçmiş satışlar, müşteri siparişleri, mevsimsellik, ürün grubu, fiyat değişimleri, promosyonlar, bölgesel satışlar ve uygun harici göstergeleri birlikte analiz edebilir.

Entegrasyon zinciri

AI Tahmini -> MPS -> MRP



11. Dinamik Emniyet Stoğu

Klasik ERP sistemlerinde emniyet stoğu çoğu zaman sabit bir rakamdır. Oysa talep ve tedarik riski sürekli değişir. AI; talep oynaklığı, tedarikçi gecikme geçmişi, ürün kritikliği, sezon ve stok tükenme riskini analiz ederek dinamik emniyet stoğu önerebilir.





Dönem / Risk

Örnek Emniyet Stoğu

Normal dönem

500 adet

Riskli dönem

850 adet

Düşük talep dönemi

300 adet



Bu yaklaşım gereksiz stok artışını sınırlarken hedeflenen servis seviyesinin korunmasına yardımcı olur.

12. Yapay Zeka Destekli Tedarikçi Termin Tahmini



ERP sisteminde standart termin 20 gün tanımlı olabilir. AI modeli son siparişler, sipariş miktarı, ürün tipi, tedarikçi performansı, sezon, teslimat lokasyonu ve geçmiş gecikmeler üzerinden gerçek teslim süresini tahmin edebilir.



Örnek karar mesajı

ERP Lead Time: 20 gün | AI Tahmini: 27 gün | Gecikme Riski: %72. Sistem satın alma talebini öne çekebilir veya planlamacıya alternatif tedarikçi senaryosu sunabilir.



13. Stok Tükenme Riskinin Önceden Tahmini

AI algoritması gelecekte oluşabilecek malzeme eksikliklerini sipariş gecikmesi gerçekleşmeden önce tahmin edebilir. Tahmin; mevcut stok, açık sipariş, planlanan tüketim ve belirsizlikleri aynı değerlendirmede birleştirir.



Örnek risk ekranı

Rulman 6205 | Mevcut stok: 850 | 30 günlük tahmini tüketim: 1.150 | Açık sipariş: 200 | Tahmini açık: 100 | Stok tükenme riski: %87



14. AI Destekli Alternatif Malzeme Yönetimi

Kritik bir malzeme eksik olduğunda sistem; muadil malzemeleri, teknik uygunluğu, mevcut stok miktarını, maliyeti ve tedarik süresini birlikte analiz ederek alternatif önerebilir.

Örnek

Orijinal malzeme: X-145 | Alternatif: X-145B | Teknik uygunluk: %96 | Stok: 1.450 adet | Termin: 0 gün



Mühendislik açısından kritik malzemelerde AI önerisi doğrudan uygulanmamalıdır. Teknik uygunluk, kalite ve değişiklik yönetimi onayından geçmelidir.

15. MRP Exception Management - İstisna Yönetimi



Öncelik

Örnek Mesaj

Kritik

Müşteri siparişinin durma riski: %94

Yüksek

Üretim planında 2 günlük gecikme riski



MRP çalıştırıldığında siparişi öne çek, ertele, iptal et, yeni satın alma talebi oluştur, üretim emrini öne çek, stok yetersiz veya termin riski var gibi çok sayıda planlama mesajı oluşabilir. Yapay zeka bu mesajları iş etkisine göre sıralayabilir.
